Пресс-конференция по результатам работы Госкомиссии по определению причин нештатной ситуации, произошедшей 11 октября 2018 года
Госкорпорация "Роскосмос", 1 ноября 2018 года

В Центре управления полетами ЦНИИмаш состоялась пресс-конференция по результатам работы Госкомиссии по определению причин нештатной ситуации, произошедшей 11 октября 2018 года при запуске ракеты-носителя (РН) «Союз-ФГ» с транспортным пилотируемым кораблем (ТПК) «Союз МС-10».
В пресс-конференции принимали участие: председатель аварийной комиссии, заместитель генерального директора ЦНИИмаш Олег Скоробогатов, и.о. генерального директора ЦНИИмаш Николай Севастьянов, заместитель генерального директора по ракетостроению, эксплуатации наземной космической инфраструктуры, обеспечению качества и надёжности Госкорпорации «Роскосмос» Александр Лопатин, генеральный директор РКК «Энергия» им. С.П. Королёва» Сергей Романов, генеральный директор РКЦ «Прогресс» Дмитрий Баранов, генеральный конструктор по средствам выведения и наземной космической инфраструктуре – заместитель генерального директора ЦНИИмаш Александр Медведев, заместитель руководителя ФМБА России Вячеслав Рогожников, академик, директор ГНЦ РФ - ИМБП РАН Олег Орлов и начальник ЦПК имени Ю.А. Гагарина Павел Власов.
Из заключения аварийной комиссии, о результатах которой рассказал журналистам Олег Скоробогатов, следует: «Пуск завершился аварией РН из-за нештатного отделения одного из боковых блоков (блок «Д»), ударившего носовой частью центральный блок (блок «А») в районе бака горючего, что привело к его разгерметизации и, как следствие, к потере стабилизации ракеты космического назначения».
Причина нештатного разделения – неоткрытие крышки сопла увода бака окислителя блока «Д» из-за деформации штока датчика контакта разделения (изгиб на 6˚45‘), допущенной при сборке «пакета» на космодроме Байконур. Причина аварии РН носит эксплуатационный характер и распространяется на задел собранных в «пакет» РН типа «Союз».

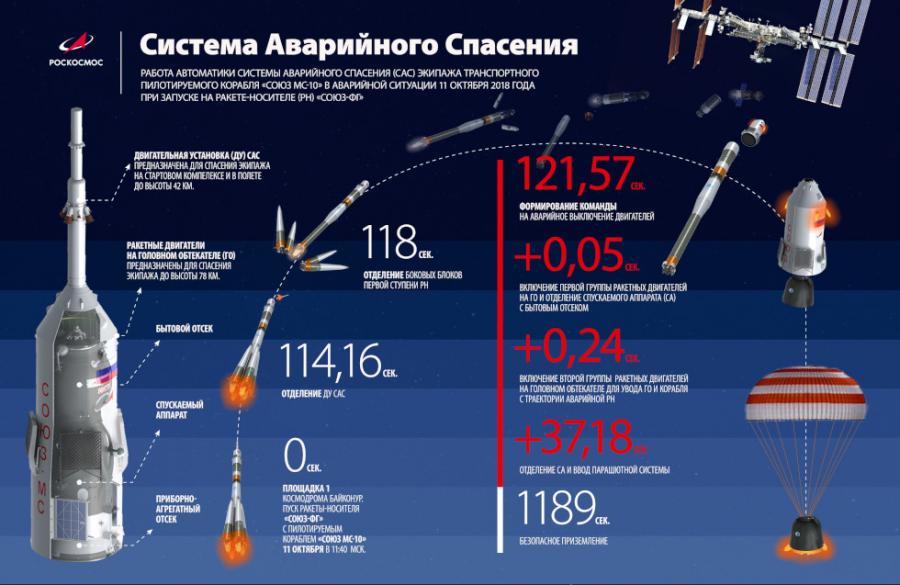

Система аварийного спасения ТПК «Союз МС-10» сработала в соответствии с заложенной логикой. Экипаж действовал в соответствии с требованиями бортовой инструкции и указаниями Центра управления полетами».
Для безусловного выполнения плана запусков космических аппаратов по Федеральной космической программе и программам международного сотрудничества России, Госкорпорацией «Роскосмос» организованы разработка комплекса мероприятий по исключению возможности повторения аварийной ситуации и проведение первоочередных мероприятий для возобновления пусков РН типа «Союз» в ноябре 2018 года. При этом Госкомиссия утвердила даты запусков по программе Международной космической станции: 16 ноября 2018 года состоится запуск РН «Союз-ФГ» с транспортным грузовым кораблем «Прогресс МС-10», а 3 декабря 2018 года будет осуществлен пуск ТПК «Союз МС-11».
В пресс-конференции принимали участие: председатель аварийной комиссии, заместитель генерального директора ЦНИИмаш Олег Скоробогатов, и.о. генерального директора ЦНИИмаш Николай Севастьянов, заместитель генерального директора по ракетостроению, эксплуатации наземной космической инфраструктуры, обеспечению качества и надёжности Госкорпорации «Роскосмос» Александр Лопатин, генеральный директор РКК «Энергия» им. С.П. Королёва» Сергей Романов, генеральный директор РКЦ «Прогресс» Дмитрий Баранов, генеральный конструктор по средствам выведения и наземной космической инфраструктуре – заместитель генерального директора ЦНИИмаш Александр Медведев, заместитель руководителя ФМБА России Вячеслав Рогожников, академик, директор ГНЦ РФ - ИМБП РАН Олег Орлов и начальник ЦПК имени Ю.А. Гагарина Павел Власов.
Из заключения аварийной комиссии, о результатах которой рассказал журналистам Олег Скоробогатов, следует: «Пуск завершился аварией РН из-за нештатного отделения одного из боковых блоков (блок «Д»), ударившего носовой частью центральный блок (блок «А») в районе бака горючего, что привело к его разгерметизации и, как следствие, к потере стабилизации ракеты космического назначения».
Причина нештатного разделения – неоткрытие крышки сопла увода бака окислителя блока «Д» из-за деформации штока датчика контакта разделения (изгиб на 6˚45‘), допущенной при сборке «пакета» на космодроме Байконур. Причина аварии РН носит эксплуатационный характер и распространяется на задел собранных в «пакет» РН типа «Союз».
Система аварийного спасения ТПК «Союз МС-10» сработала в соответствии с заложенной логикой. Экипаж действовал в соответствии с требованиями бортовой инструкции и указаниями Центра управления полетами».
Для безусловного выполнения плана запусков космических аппаратов по Федеральной космической программе и программам международного сотрудничества России, Госкорпорацией «Роскосмос» организованы разработка комплекса мероприятий по исключению возможности повторения аварийной ситуации и проведение первоочередных мероприятий для возобновления пусков РН типа «Союз» в ноябре 2018 года. При этом Госкомиссия утвердила даты запусков по программе Международной космической станции: 16 ноября 2018 года состоится запуск РН «Союз-ФГ» с транспортным грузовым кораблем «Прогресс МС-10», а 3 декабря 2018 года будет осуществлен пуск ТПК «Союз МС-11».

Авиакомпания Somon Air

ПАО "Авиакомпания "ЮТэйр"

АО "Авиакомпания "Аврора"

АО "Почта России"

АО "Авиакомпания "НордСтар"

АО «Аэровокзал Южно-Сахалинск»

Московский аэропорт Домодедово

Госкорпорация Ростех

АО "РКС"

Центр «ВОИН»

Московский авиационный институт

Рексофт

Авиакомпания AZUR air

ОАО АК "Уральские авиалинии"

АО "Газпромнефть-Аэро"

Московский авиационный институт

Госкорпорация Ростех

АО "Международный аэропорт Владивосток"

АО "Авиакомпания "Аврора"

ПАО "ОАК"
